大阪市此花区
春日出北新築ハイツ
4階建ハイツタイプ
近隣には
・スーパー
・商店街 等
商業施設あり♪
警察署が近く安心♪
単身者向けハイツ
★更地★
◆重機が入り土地がならされました。
ここに新築ハイツが建設されることになります。
★1週目★
◆ショベルカーが入り、何か筒のようなものを埋め込んできます。
ハイツなので、通常の戸建とは違う作業が見られます。
★2週目★
◆基礎工事に入りました。きれいに土が盛られています。
★3週目★
◆ゴールデンウィークは工事が止まっていたので、2週ぶりに変化がありました。
水平を作るために「捨てコンクリート」が張られ、赤や青で基礎工事の目印がつけられています(墨出し)。
★4週目★
◆基礎部分の鉄筋が張り巡らされています。ここにコンクリートが流し込まれ、強固な基礎が作られていきます。
★5週目★
◆先週の写真と比べると、違いが一目瞭然です。
基礎のコンクリートが流し込まれ、鉄筋は見えなくなりました。
★6週目★
◆基礎が出来上がり、型枠が外されました。
エントランスが真ん中で、左右に部屋が配置されます。
★7週目★
◆足場が組まれていっており、部材も運び込まれています。
これから徐々に上方向に建物が伸びていく予定です。
★8週目★

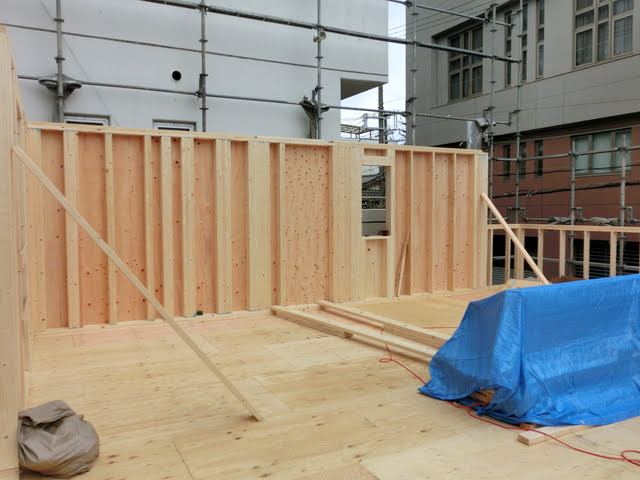

◆躯体が組みあがり始めました。
先週は足場を組んでいたのですが、1週間ですでに2階部分の工事に入っています。
★9週目★
◆今週は3階部分の施工に入っています。ハイツなので、通常の一戸建てより建物面積は大きいのですが、
建物の伸びは想像よりもスピーディです。
★10週目★
◆建物はグングン伸び、現在は4階部分の工事が始まっています。
バルコニーや部屋の形もわかるようになってきました。
★11週目★
◆4階は工事最盛期で、上がれませんでしたが、外から見ると、屋根組みの工事をしているように見えます。
このサイズのハイツは1週間で1階ずつ成長するようです。
★12週目★
◆躯体自体は屋根まで到達し、外階段がつきました。
バルコニーには、サッシの枠が作成され、設置される時を待っています。
★13週目★
◆これから外壁工事に移っていくものと思われます。同時に内部造作も進めていきます。
★14週目★
◆先週とあまり変化はないように見えます。各お部屋の部材がわずかに増えたでしょうか。
室内の本格的な工事はお盆明けになるようです。
★15週目★
◆予想通りお盆が明けて、室内の工事が進み始めました。防湿シートなのでしょうか、銀色の下地材が印象的です。
★16週目・17週目★
◆それぞれのお部屋に設備が入り始めました。
共用部の工事も進んでいます。
★18週目★

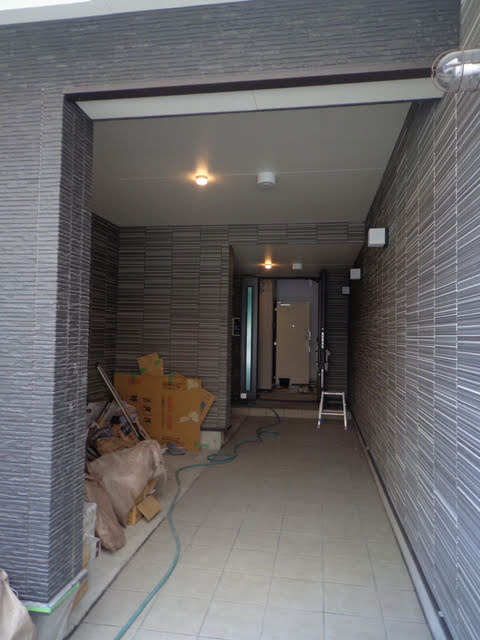

◆バルコニーや玄関タイルの変化に目を奪われます。駐輪場の壁面も雰囲気が変わってきました。
